中电普安电厂项目建设如火如荼完成投资2亿元

更新:2015-9-30 11:19|编辑:刘若予|浏览:3444|评论: 0 |来源: 兴义之窗
摘要:中电普安电厂新建工程是贵州省十二五重点项目,项目位于普安县青山镇工业园区内,工程已经完成已完成投资2.08亿元,计划2015年完成投资9亿元,2016年完成投资16亿元,2017年完成投资12亿元,2018年完成投资8亿元。
  兴义之窗讯 中电普安电厂新建工程是贵州省十二五重点项目,项目位于普安县青山镇工业园区内,规划建设4 ×660MW超临界燃煤机组,一期工程建设2×660MW超临界燃煤发电机组,同步配套建设烟气脱硫和脱硝装置,超洁净排放装置位置空间,项目动态总投资499560万元,由中国电力国际发展有限公司出资,资本金以外的资金通过融资解决。


  工程于2014年12月31日取得国家能源局项目建设批复,2015年2月12日获得贵州省发展改革委项目建设核准批复,同年6月30日取得评审批复,进入实质性开工建设。

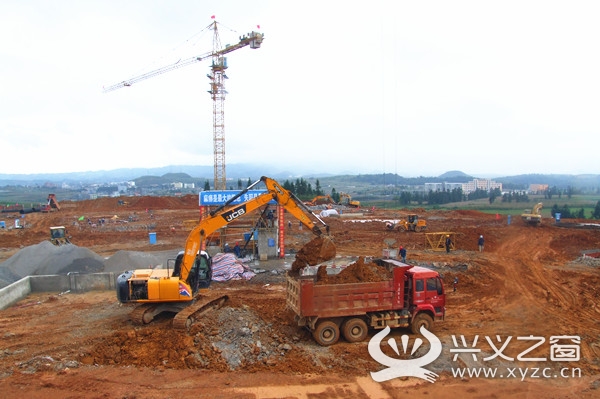

  截至目前,一期工程1号锅炉承台基础垫层开始浇筑,开始桩基施工建设;1号主厂房基础开挖完成形象工程80%,2号主厂房开挖完成40%;主厂房固定端道路、雨水管施工完成60%;烟囱桩基施工完成;1号冷却塔石方爆破、开挖完成,环基具备浇筑垫层条件;2号冷却塔方爆破,开挖完成60%;主门卫外墙装饰开始,电厂前区围墙施工完成;现场临建办公室投用;厂区边坡格构梁完成60%;电厂宿舍楼加紧建设。

  工程已经完成已完成投资2.08亿元,计划2015年完成投资9亿元,2016年完成投资16亿元,2017年完成投资12亿元,2018年完成投资8亿元。(通讯员 邓志明报道)

精彩

感动

搞笑

开心

愤怒

无聊

灌水

惊讶

网友点评(温馨提示:文明上网,理性发言,发言时请遵守相关法律)

  • 暂无任何评论,赶快抢沙发!
查看全部评论(0)

更多信息 >>图片推荐

《兴义之窗》简介|联系方式|免责声明|广告服务|QQ|布苗之乡|手机客户端

运维:黔西南州金州在线信息科技有限责任公司法律顾问 黔西南州天生律师事务所杜兴开 李梅 电话:0859-3244148

技术咨询:0859-3112359|投稿热线:0859-3114520|频道合作:18985992826|广告热线:0859-3554999

互联网违法和不良信息举报电话:18985992826

公安机关备案号:黔52230102000079号 Copyright 1999 - 2019 Xyzc.Cn All Rights Reserved 黔ICP备07001096号-6

返回顶部
> 本地资讯 县市动态 > 普安

中电普安电厂项目建设如火如荼完成投资2亿元

  • 编辑:刘若予浏览:3444评论: 0 兴义之窗
  •   兴义之窗讯 中电普安电厂新建工程是贵州省十二五重点项目,项目位于普安县青山镇工业园区内,规划建设4 ×660MW超临界燃煤机组,一期工程建设2×660MW超临界燃煤发电机组,同步配套建设烟气脱硫和脱硝装置,超洁净排放装置位置空间,项目动态总投资499560万元,由中国电力国际发展有限公司出资,资本金以外的资金通过融资解决。


      工程于2014年12月31日取得国家能源局项目建设批复,2015年2月12日获得贵州省发展改革委项目建设核准批复,同年6月30日取得评审批复,进入实质性开工建设。

      截至目前,一期工程1号锅炉承台基础垫层开始浇筑,开始桩基施工建设;1号主厂房基础开挖完成形象工程80%,2号主厂房开挖完成40%;主厂房固定端道路、雨水管施工完成60%;烟囱桩基施工完成;1号冷却塔石方爆破、开挖完成,环基具备浇筑垫层条件;2号冷却塔方爆破,开挖完成60%;主门卫外墙装饰开始,电厂前区围墙施工完成;现场临建办公室投用;厂区边坡格构梁完成60%;电厂宿舍楼加紧建设。

      工程已经完成已完成投资2.08亿元,计划2015年完成投资9亿元,2016年完成投资16亿元,2017年完成投资12亿元,2018年完成投资8亿元。(通讯员 邓志明报道)
